Heute gab DB-Netz Informationen zum aktuellen Stand der Bauarbeiten bekannt. Demnach sind die Arbeiten im Plan und der Wiederinbetriebnahme der Gleise 1 und 3 am 1. Juli 2012 steht nichts mehr im Wege.

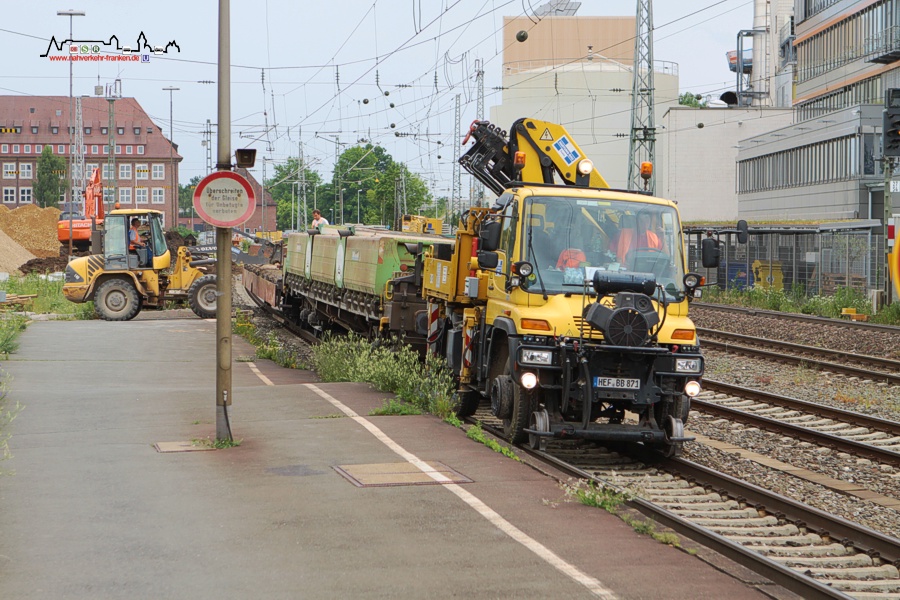

Zum aktuellen Stand der Arbeiten:

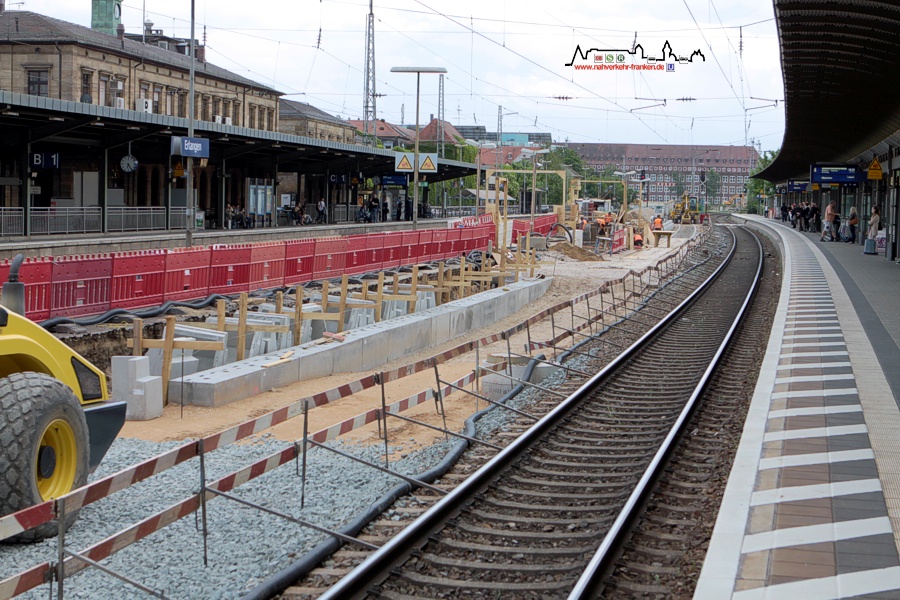

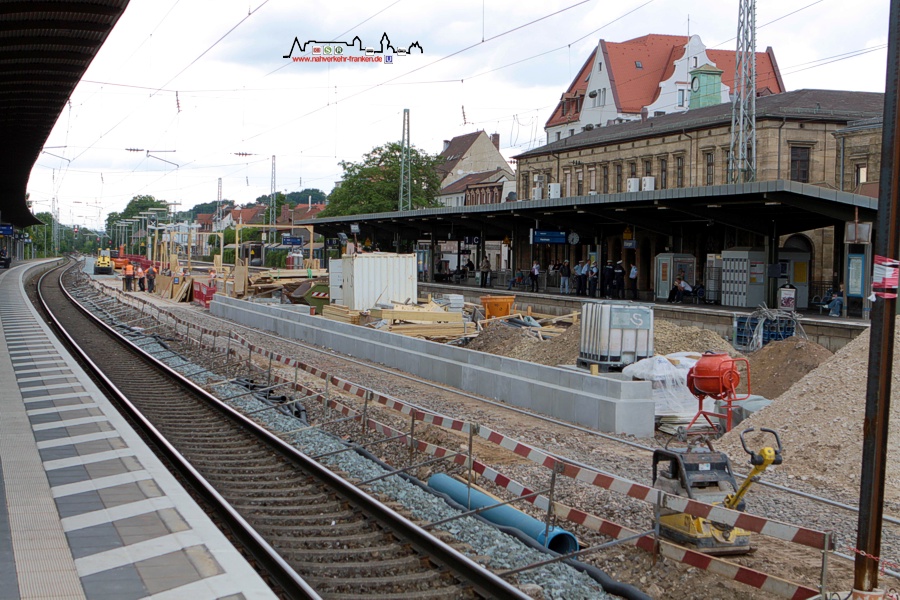

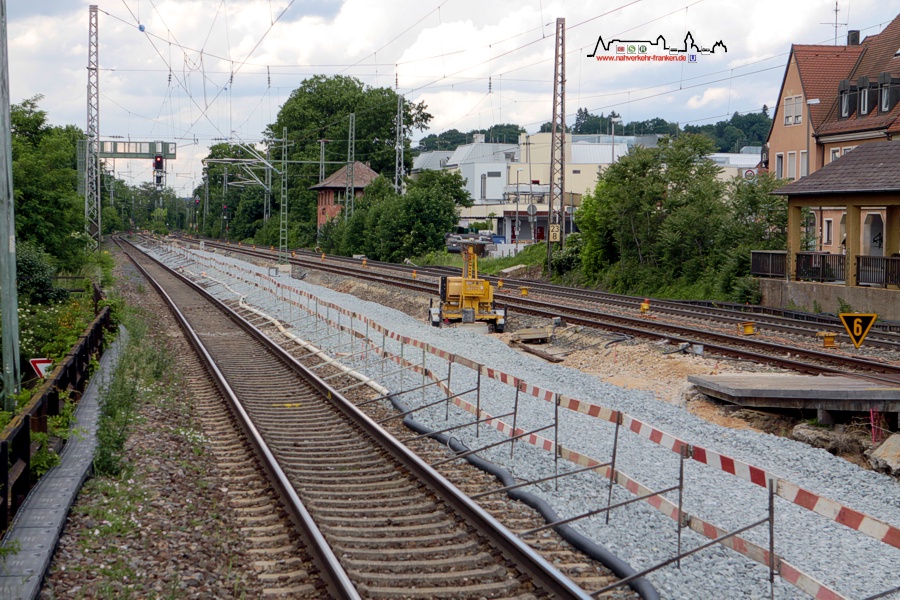

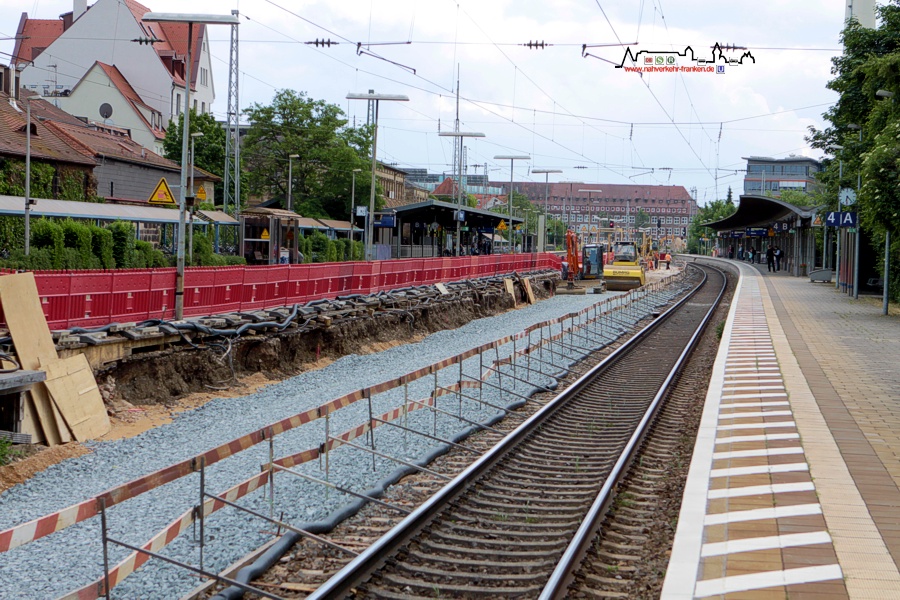

- Setzen der Kantensteine für Bahnsteig Gleis 2 und 3 abgeschlossen

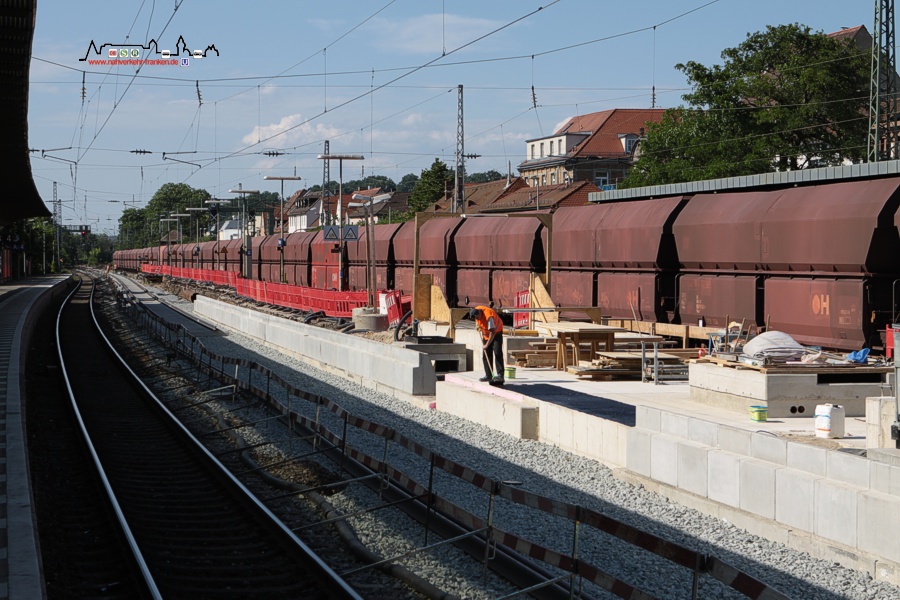

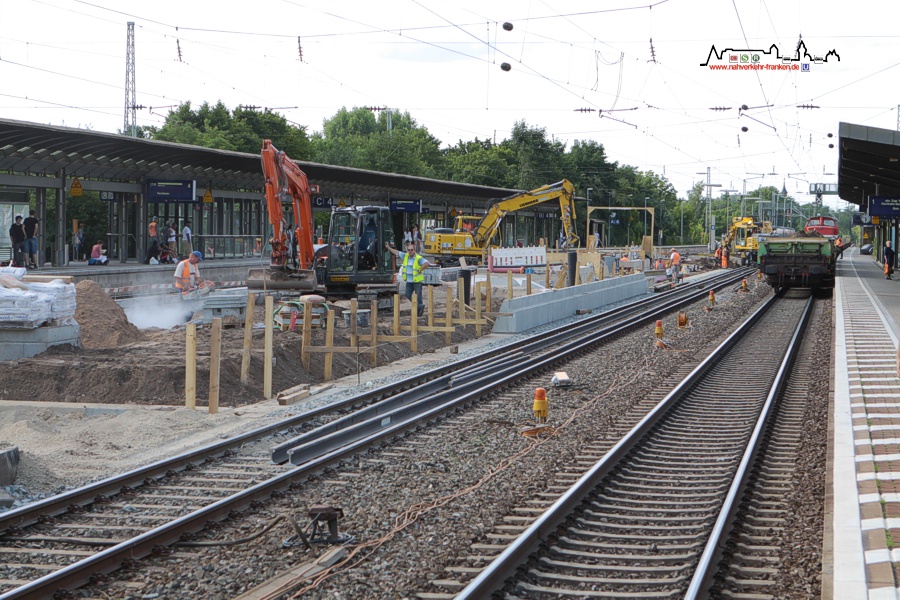

 - Pflasterarbeiten Bahnsteig begonnen

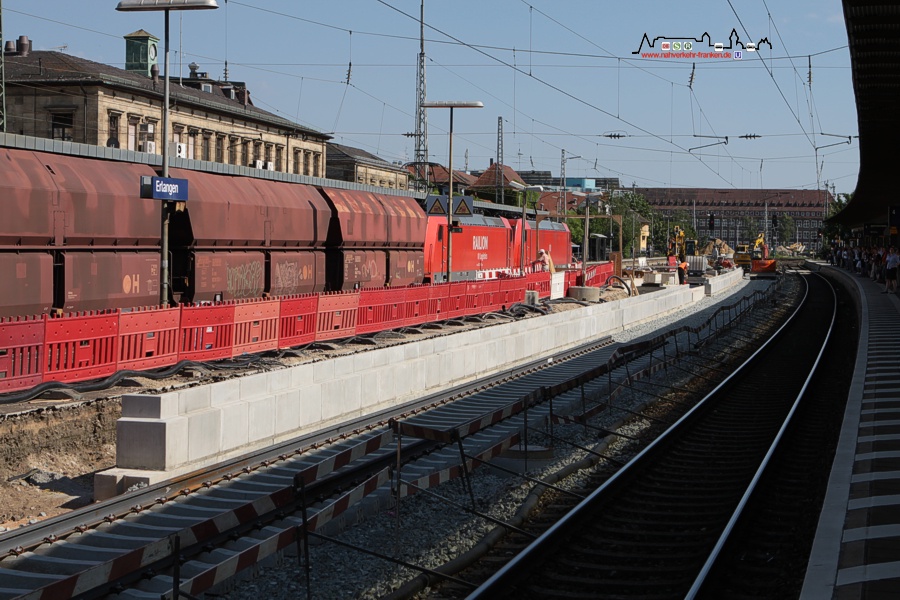

 - Gleis 3 fertig eingebaut

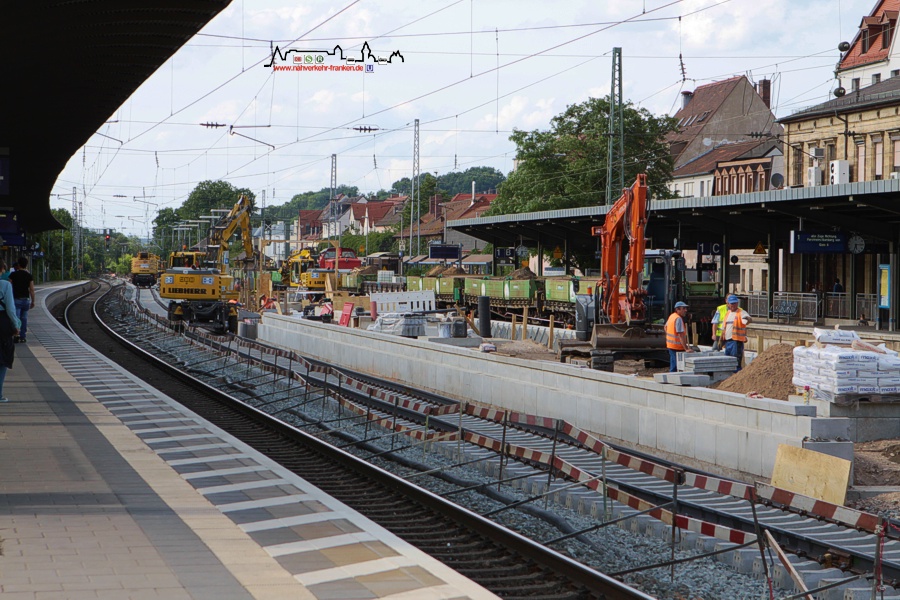

 - Weichen 2709 und 2710 (Bauweichen) sowie Weiche 902 eingebaut

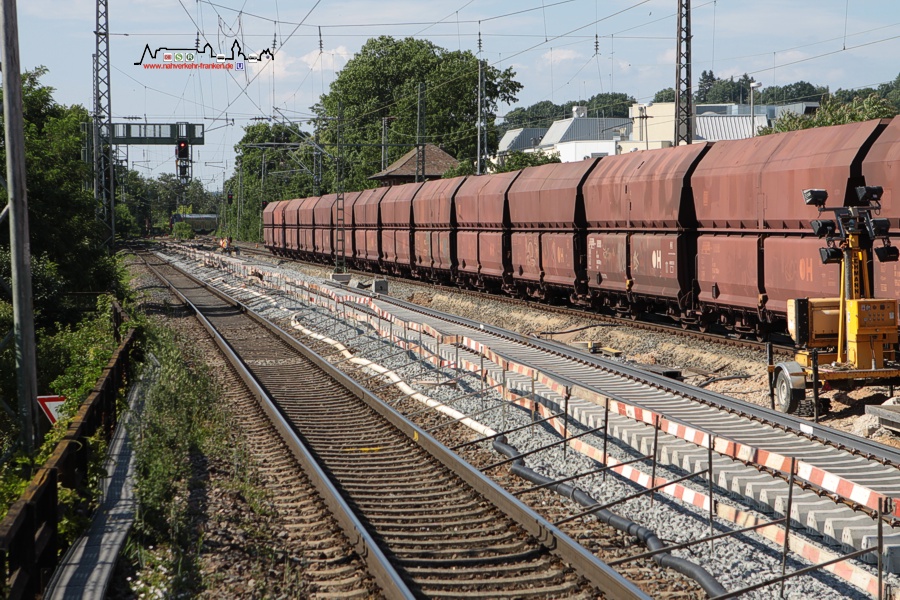

 - Signal 27N2 am Signalausleger montiert
 - Signal 27N3 nach Süden (vor Weiche 2709) versetzt

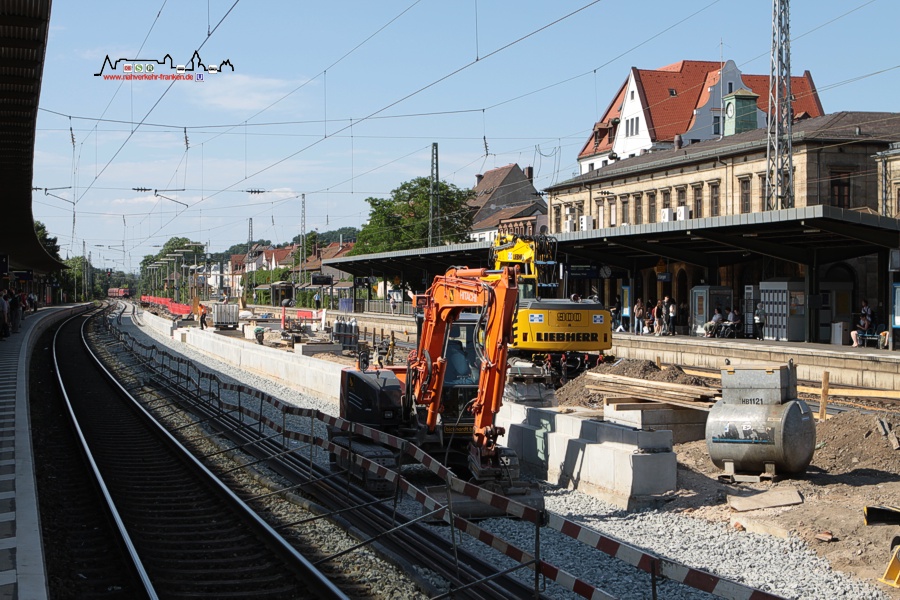

 - Behelfsbahnsteig (aus Holz) weitgehend demontiert

Die nächsten Schritte sind:
- Inbetriebnahme Gleis 3 inkl. neuem Bahnsteigzugang am 01.07.2012
 - Fertigstellung des nödlichen Treppenaufgangs bis August 2012
 - Fertigstellung der Bahnsteigüberdachung bis August 2012
 - Inbetriebnahme Aufzug Bahnsteig 2 im Sommer 2012

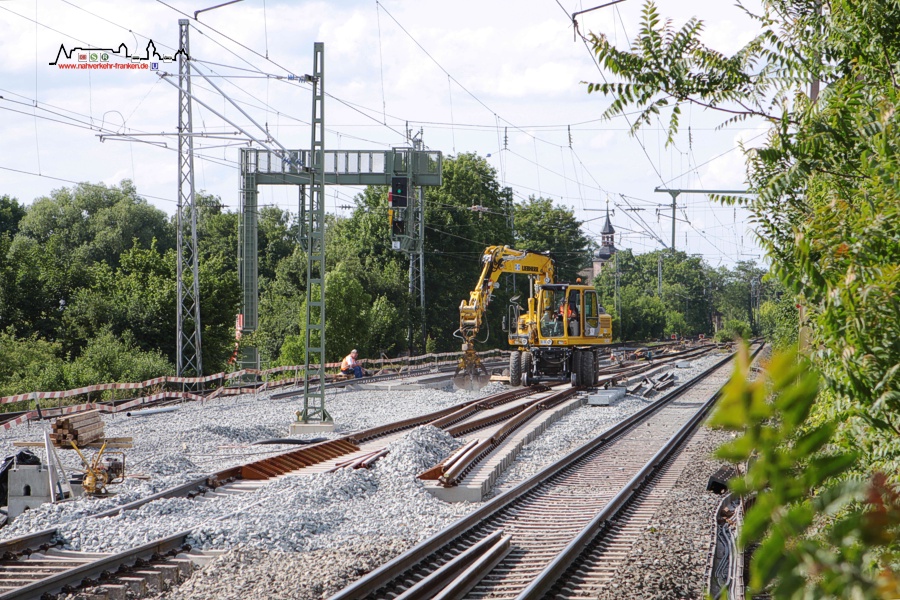

 - Einbau Weiche 901 (Gleis 1, Verbindung zu Gleis 2) im Herbst 2012
 - Neuaufbau des Behelfsbahnsteiges im Sommer 2012
 - Erneuerung Gleis 2 im Sommer 2012
